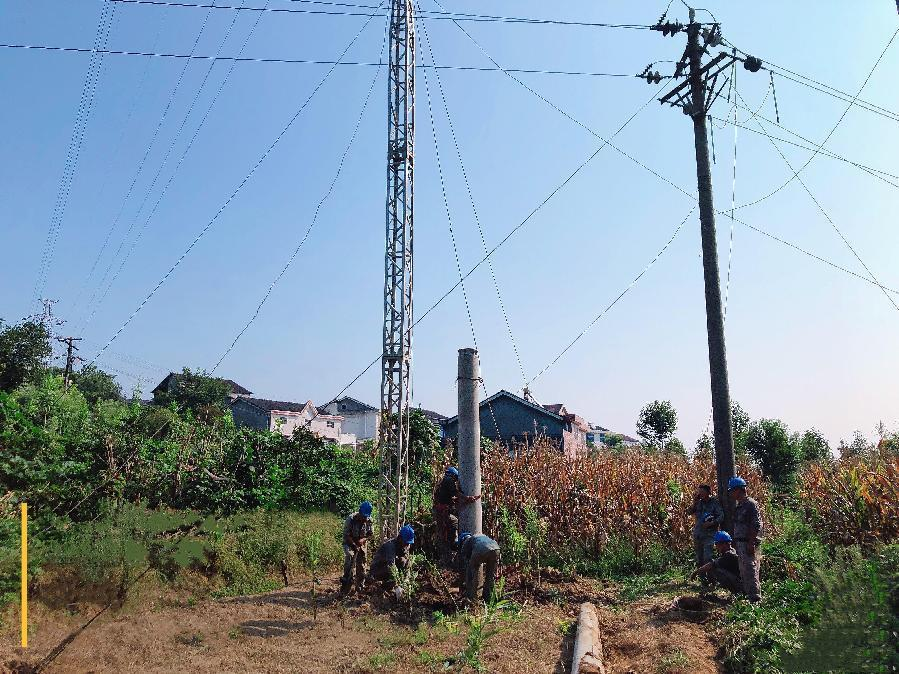

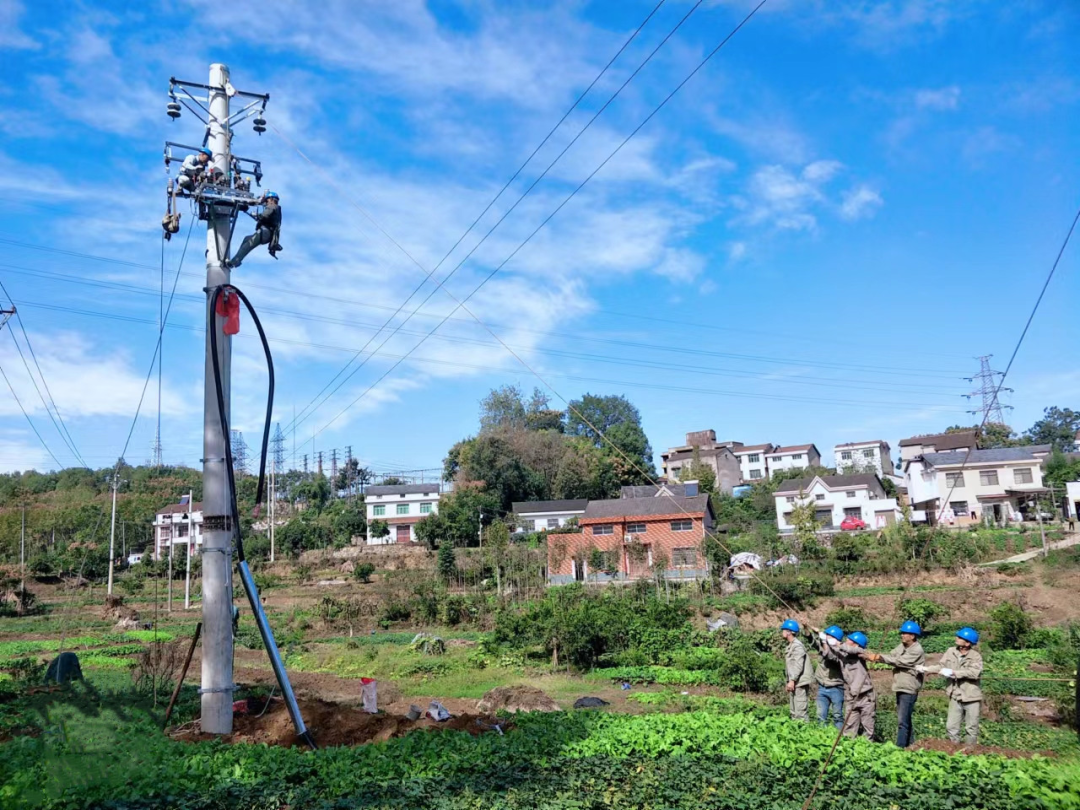

日前,枝城港煤炭物流储备基地升级改造工程--10KV高压供电专线一次性送电成功,标志着枝城港新的供电“生命线”全线贯通,枝城港煤炭物流储备升级改造工程圆满收官。
原枝城港10KV供电专用线路始建于1982年,总长3.96km,服役近40年。随着港口用电负荷持续增长,线路承载能力、安全技术状况已不能满足正常需求,再加上线路穿越区地形复杂、山高林密,供电故障频发,已严重制约港口经营发展。
新建供电线路总长约5.6km,穿越区途经多个村庄、工厂,跨越山林、湖泊,横穿铁路、省级公路,需占用村民田地,避让地下水、电、气管网,协调难度大,施工任务重。枝城港组建项目建设专班,统筹对内对外协调和项目建设进度,妥善协调解决争取政府主管部门支持、村民补偿、下穿铁路、省级公路等各种难题,确保了项目建设与港口生产两不误,如期完成了项目建设任务。
下一步,枝城港将深入学习党的二十大精神,埋头苦干、勇毅前行,在项目建设上加压加力,进一步助推港口高质量发展。
